Acht Tage Herbstferien, danach begann wieder der Unterricht. In dieser Zeit hat emasan für die Bundesimmobiliengesellschaft (BIG) den Kanal einer Schule in der Ödenburgerstraße im 21. Bezirk erneuert.
HerausforderungEnge Stellen, tiefer Graben, acht Tage

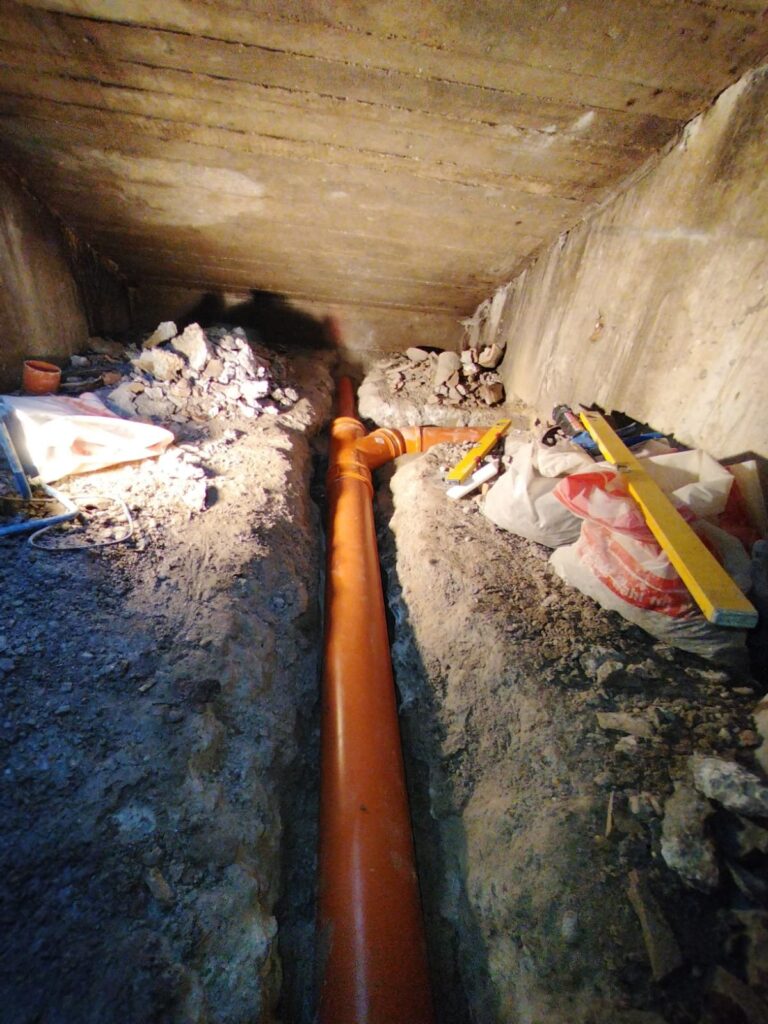

Rund 25 Laufmeter alter Steinzeugkanal lagen in zwei Abschnitten auf dem Schulgelände, im Zugangsbereich und hinten beim Sportplatz, teils bis zu 3,50 Meter tief. Ein Teil verlief unter einer Treppe und in engen Räumen, wo bis zu 50 cm starker Beton aufgestemmt werden musste. Auch im Zugangsbereich kam kein Bagger hin, weil rundum Stufen liegen.
Für die BIG zählte vor allem eines: Wenn die Ferien vorbei sind, muss das Schulgelände wieder sicher begehbar sein.
LösungsansatzBagger, wo möglich, Handarbeit, wo nötig

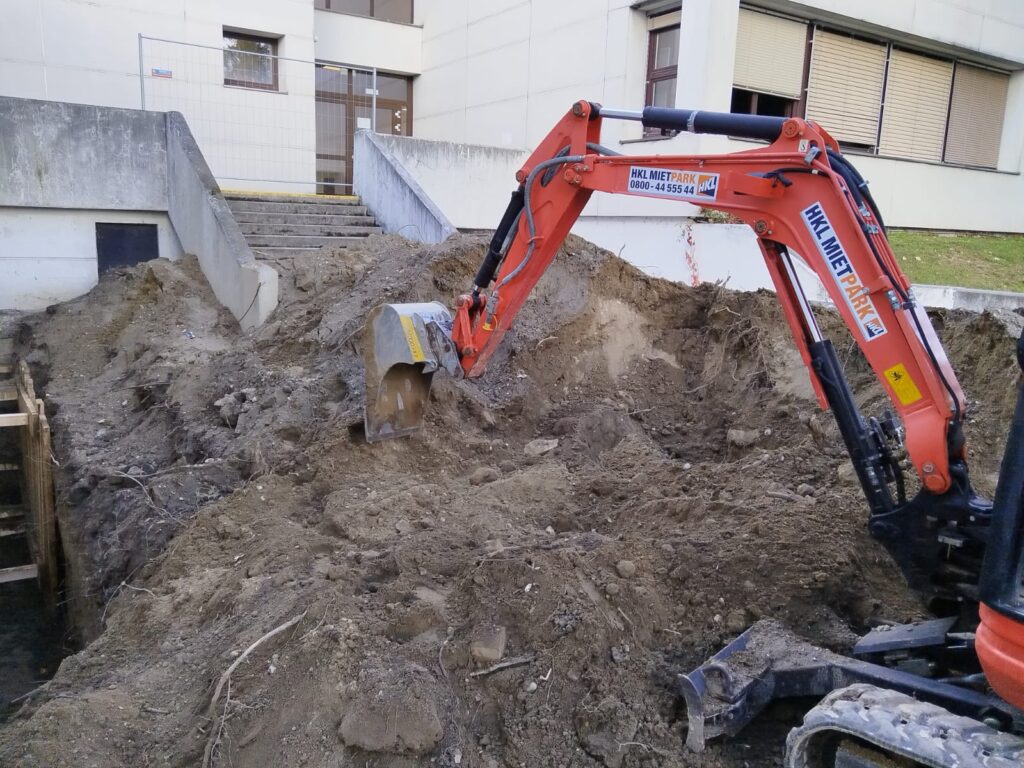

Wo der Bagger hinkam, wurde maschinell ausgehoben, an allen engen Stellen von Hand. Ein waagrechter Verbau sicherte die tiefen Gräben. Gearbeitet wurde auch am Samstag, damit alles im Ferienfenster blieb. Weil der Kanal auf Schulgrund liegt, war kein Ansuchen bei der Stadt Wien nötig.
ArbeitsprozessVom Aufschneiden bis zum Asphaltieren

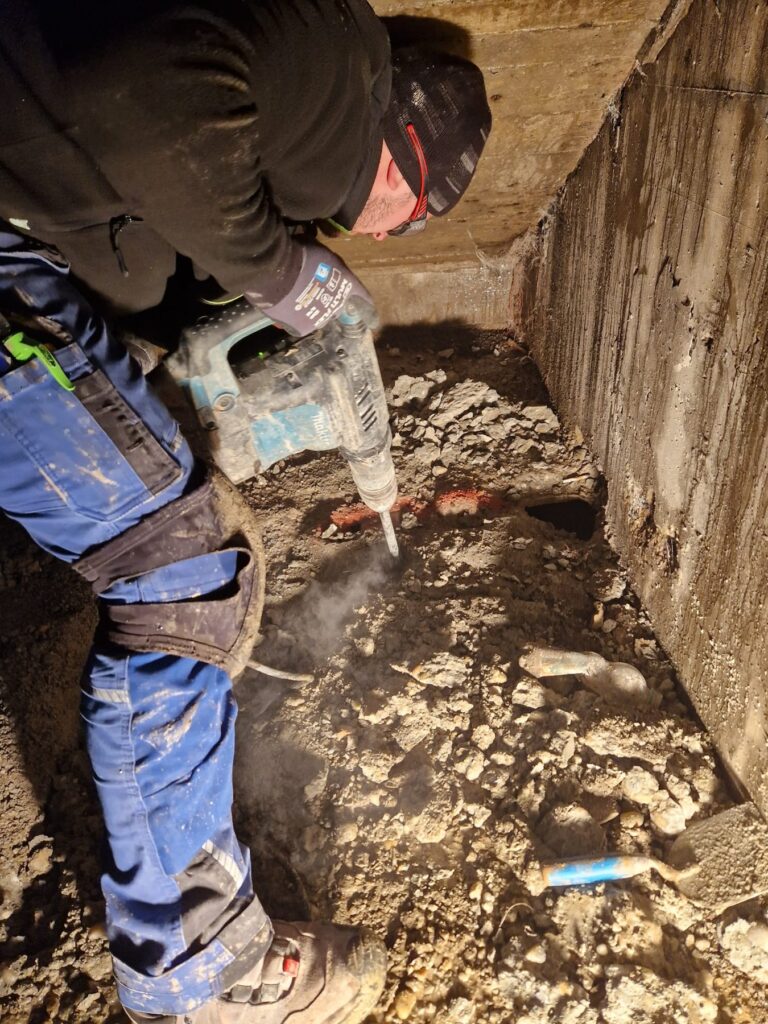

- Oberfläche: Asphalt und Beton aufgeschnitten und aufgestemmt, unter der Treppe von Hand
- Verbau: waagrechte Pölzung bis 3,50 m Tiefe eingebaut
- Abbruch: alter Steinzeugkanal entfernt

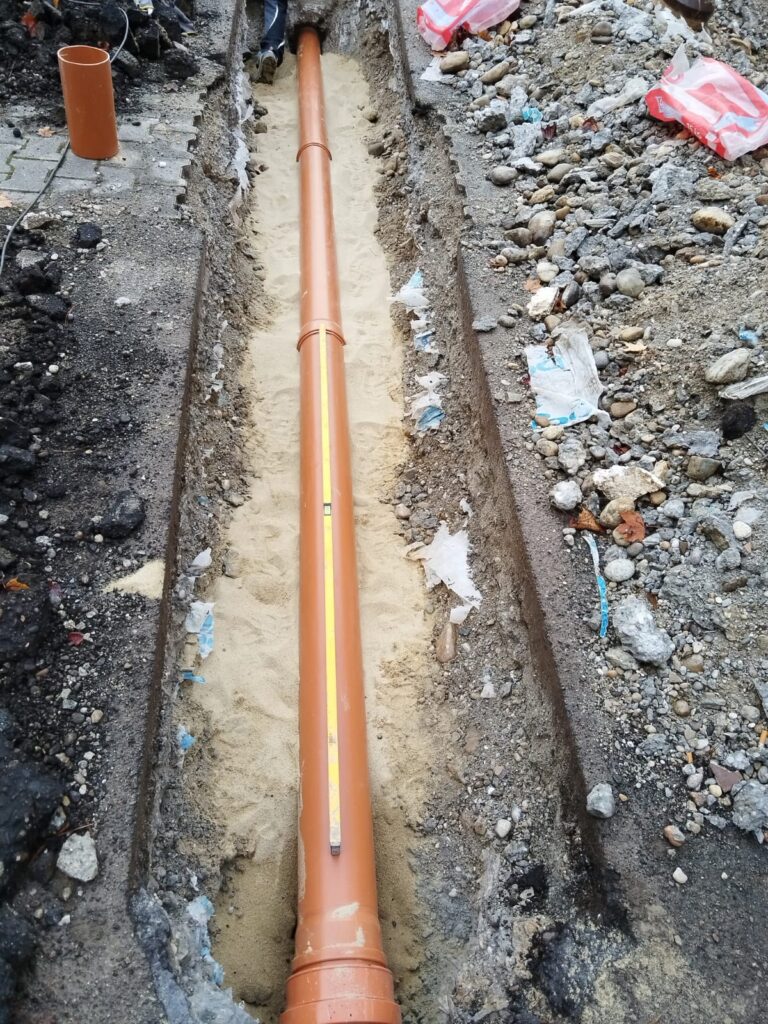

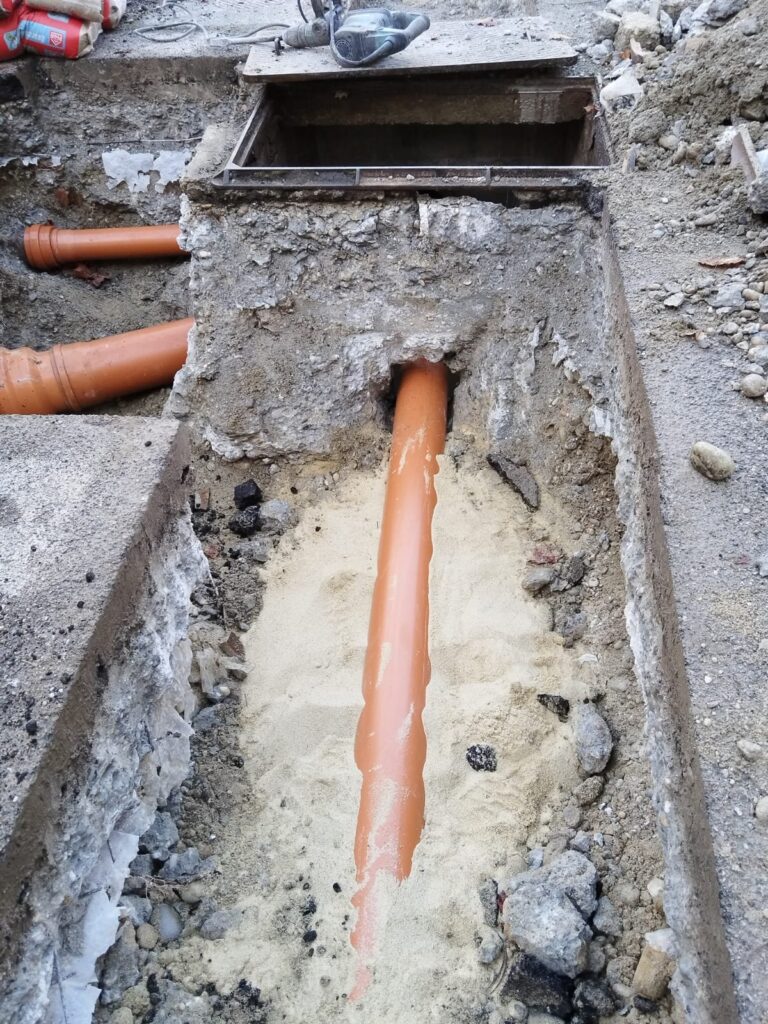

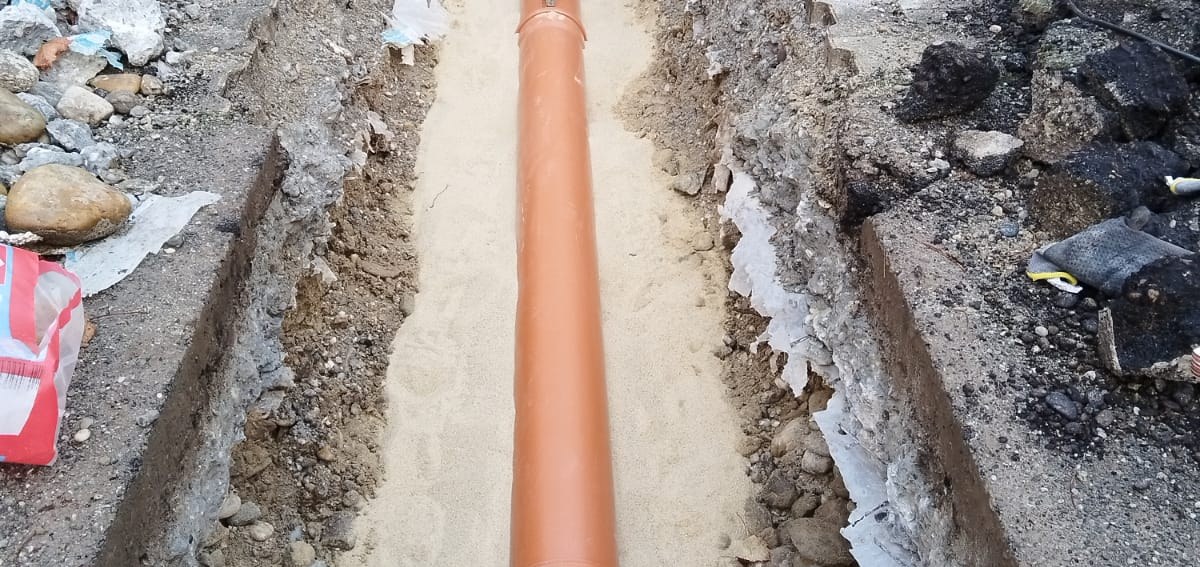

- Neuer Kanal: PVC-Kanal DN 200 im Sandbett verlegt
- Verfüllen: mit Grädermaterial hinterfüllt und verdichtet

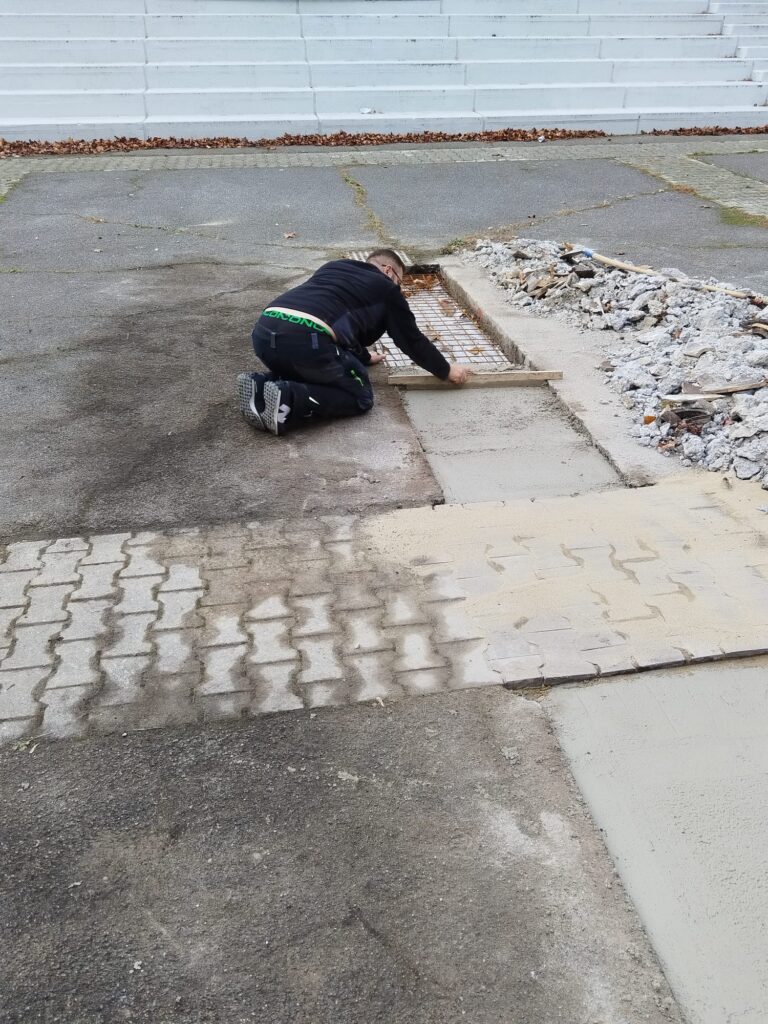

- Oberfläche: betoniert und asphaltiert
ErgebnisNeuer Kanal, Flächen wiederhergestellt

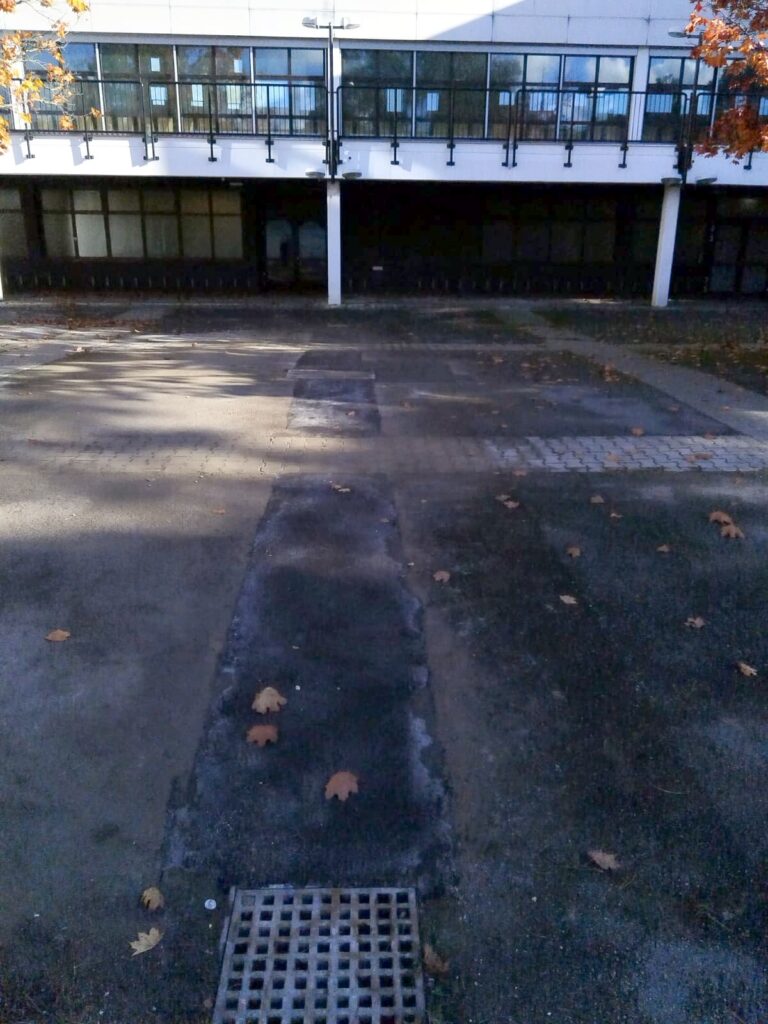

Der neue PVC-Kanal liegt, Zugangsbereich und Schulhof sind wieder betoniert und asphaltiert. Alles innerhalb der Herbstferien.
FazitDie Vorbereitung entscheidet
Kanalarbeiten an Schulen sind vor allem eine Frage der Vorbereitung. Wer schon vor dem ersten Spatenstich weiß, wo der Bagger arbeiten kann und wo nur Handarbeit hilft, kommt auch mit wenigen Ferientagen aus.
Mehr zum Angebot finden Sie auf der Seite Kanalsanierung in Wien. Ein weiteres Schulprojekt zeigt die Referenz Fassadensanierung in Wiener Neustadt.
