Winkelstützmauer für eine Schule: Schutz vor Hangwasser in 9 Ferienwochen

Fertige Winkelstützmauer mit modellierter Böschung vor dem Schulgebäude

Bei einer Schule in Niederösterreich hat emasan eine rund 120 Meter lange Winkelstützmauer mit Drainage errichtet. Weil die Arbeiten einen Fluchtweg betrafen, standen dafür nur die 9 Wochen der Sommerferien zur Verfügung.

Die Herausforderung

Die Schule wurde erst vor wenigen Jahren neu gebaut. Sie liegt direkt an einem bewaldeten Hang, und bei Regen drang immer wieder Hangwasser in das Gebäude ein. Um das Gebäude zu schützen, war eine Winkelstützmauer mit Drainage nötig.

Dazu kamen zwei Einschränkungen: Der Bereich entlang des Gebäudes ist ein Fluchtweg der Schule und durfte nur während der Ferien gesperrt werden. Und die Baustelle war nur durch einen Tunnel mit 3,50 m Durchfahrtshöhe erreichbar. Deshalb mussten Spezialmaschinen den Transport übernehmen.

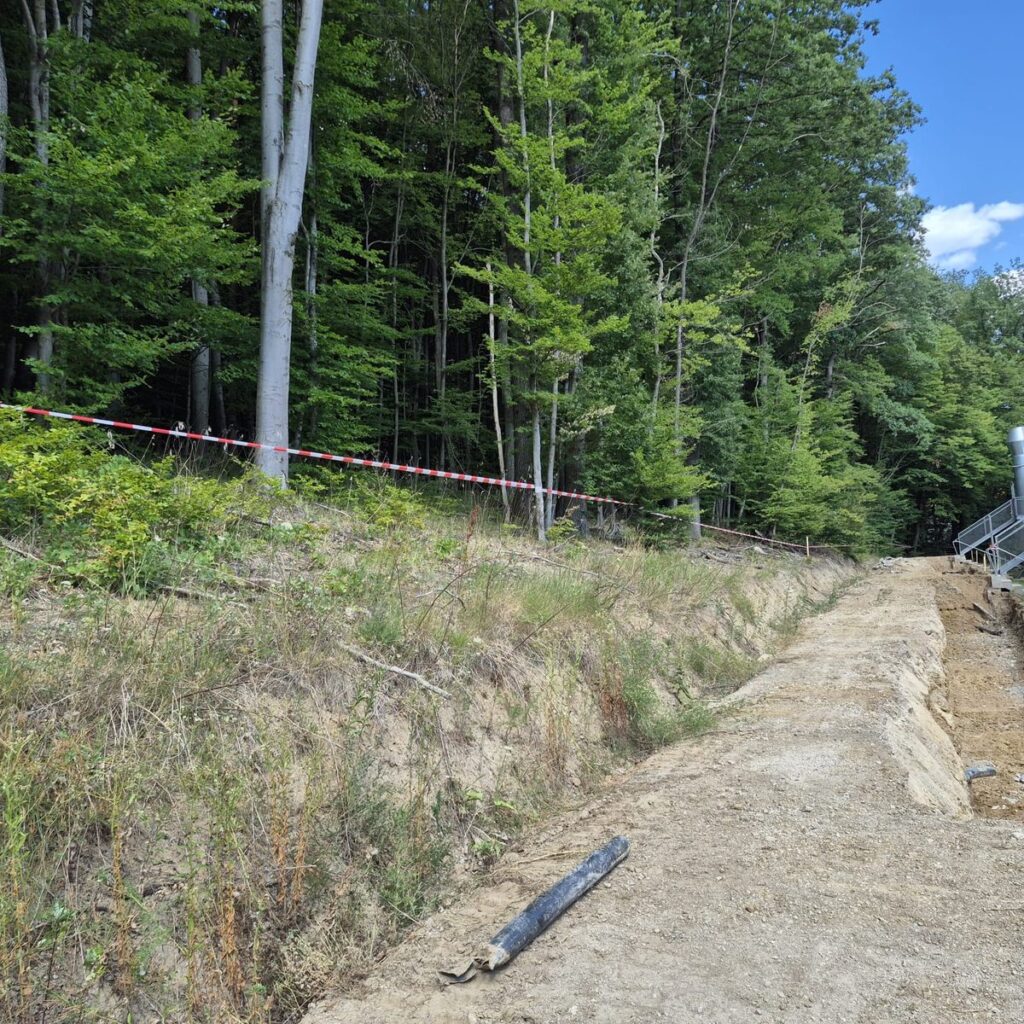

Bewaldeter Hang oberhalb des Schulgebäudes
Vorher: Hang oberhalb der Schule

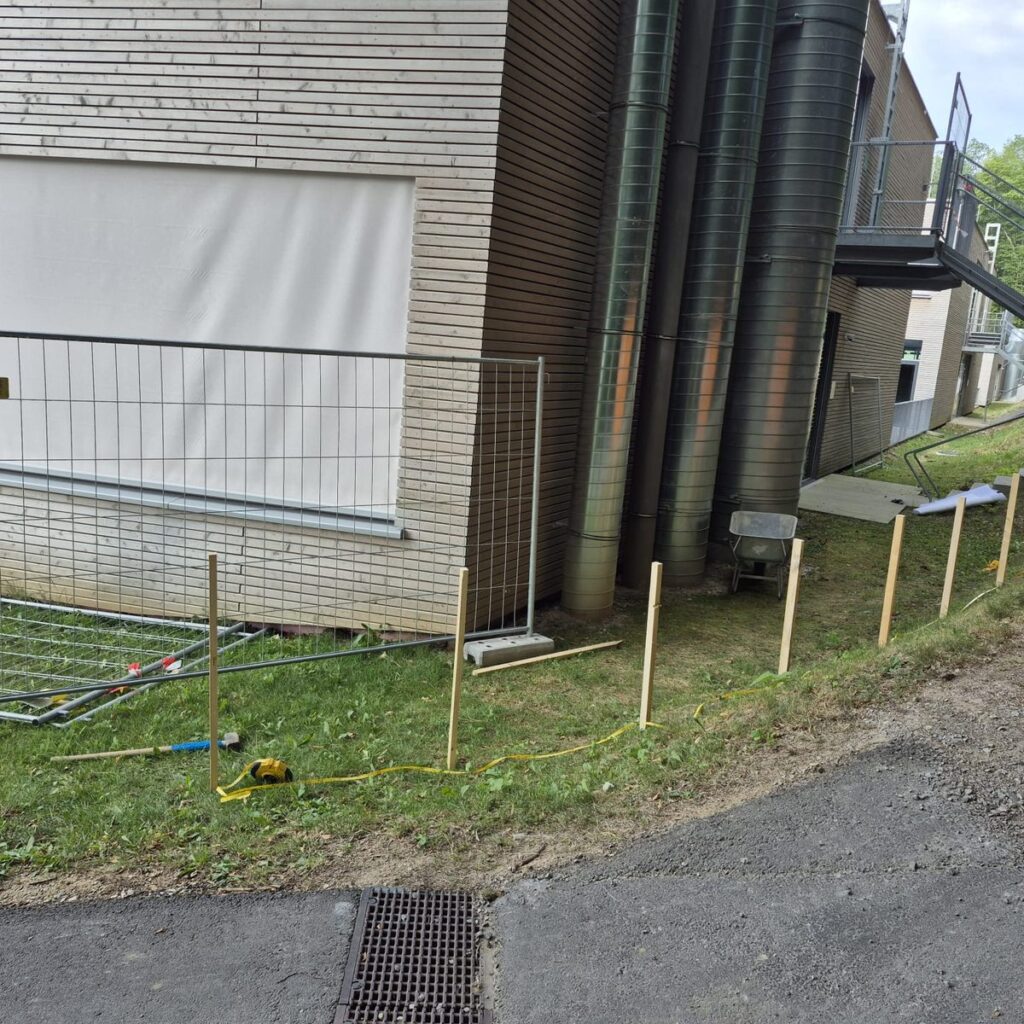

Schulgebäude direkt am Hangfuß
Vorher: Gebäude am Hangfuß
Fluchtweg-Stiege der Schule vor Baubeginn
Vorher: Fluchtweg der Schule

Der Lösungsansatz

Planung und Statik kamen von einem Planungsbüro, die örtliche Bauaufsicht (ÖBA) begleitete die Arbeiten. emasan übernahm die gesamte Ausführung, vom Aushub über das Versetzen der Fertigteilelemente bis zur Geländemodellierung. Alle Schritte waren so geplant, dass die Arbeiten am Fluchtweg innerhalb der Sommerferien abgeschlossen werden konnten.

Der Arbeitsprozess

  1. Aushub: Baugrube entlang des Gebäudes am Hangfuß ausheben
  2. Sauberkeitsschicht: Unterbeton als ebene Grundlage für die Mauerelemente herstellen
  3. Versetzen: Winkelstützelemente nach Plan und Statik versetzen
  4. Abdichtung: Fugen zwischen den einzelnen Elementen abdichten
  5. Drainage: Drainageleitung mit Vlies entlang der gesamten Stützmauer verlegen
  6. Hinterfüllen und Gelände: Mauer hinterfüllen, Gelände modellieren und Böschung sichern
Bagger beim Aushub entlang des Schulgebäudes
Aushub entlang des Gebäudes

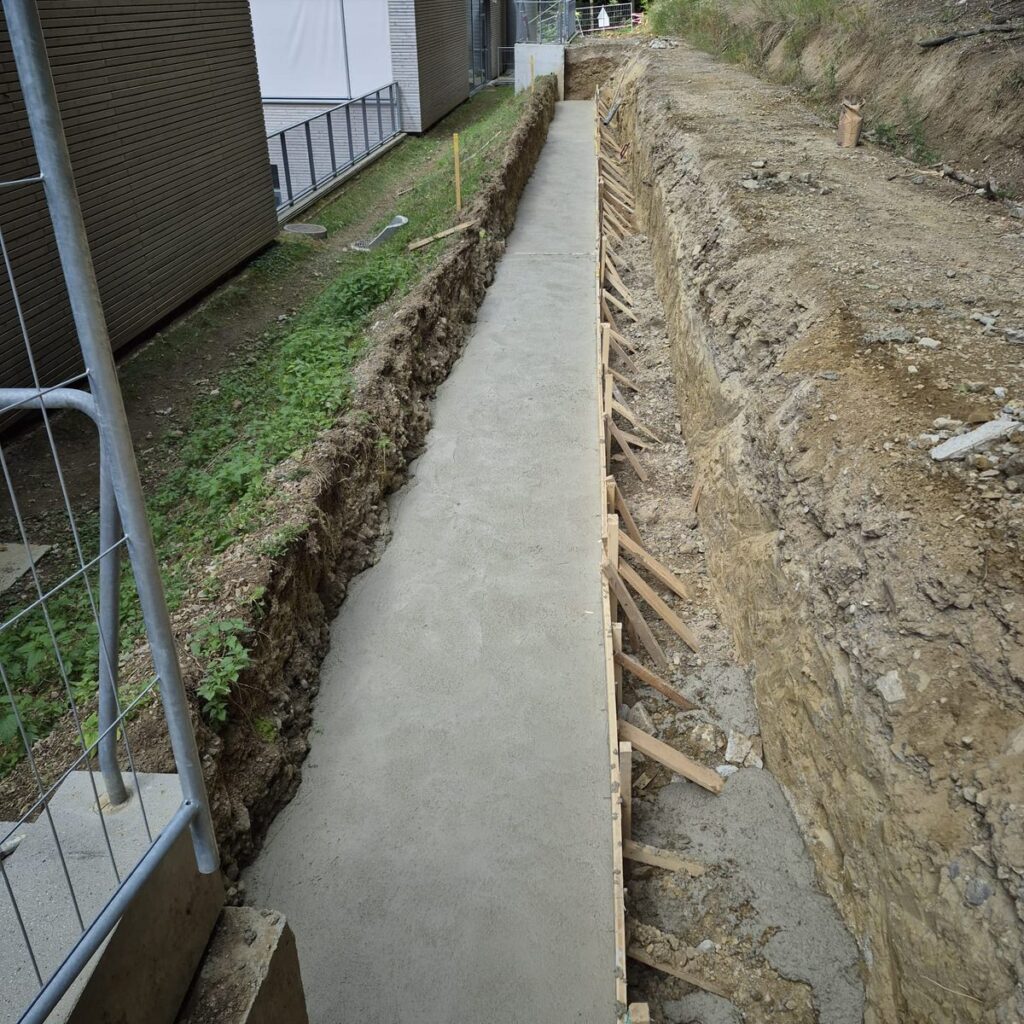

Betonierte Sauberkeitsschicht in der Baugrube
Sauberkeitsschicht betoniert
Versetzte Winkelstützelemente aus Beton entlang des Gebäudes
Winkelstützelemente versetzt

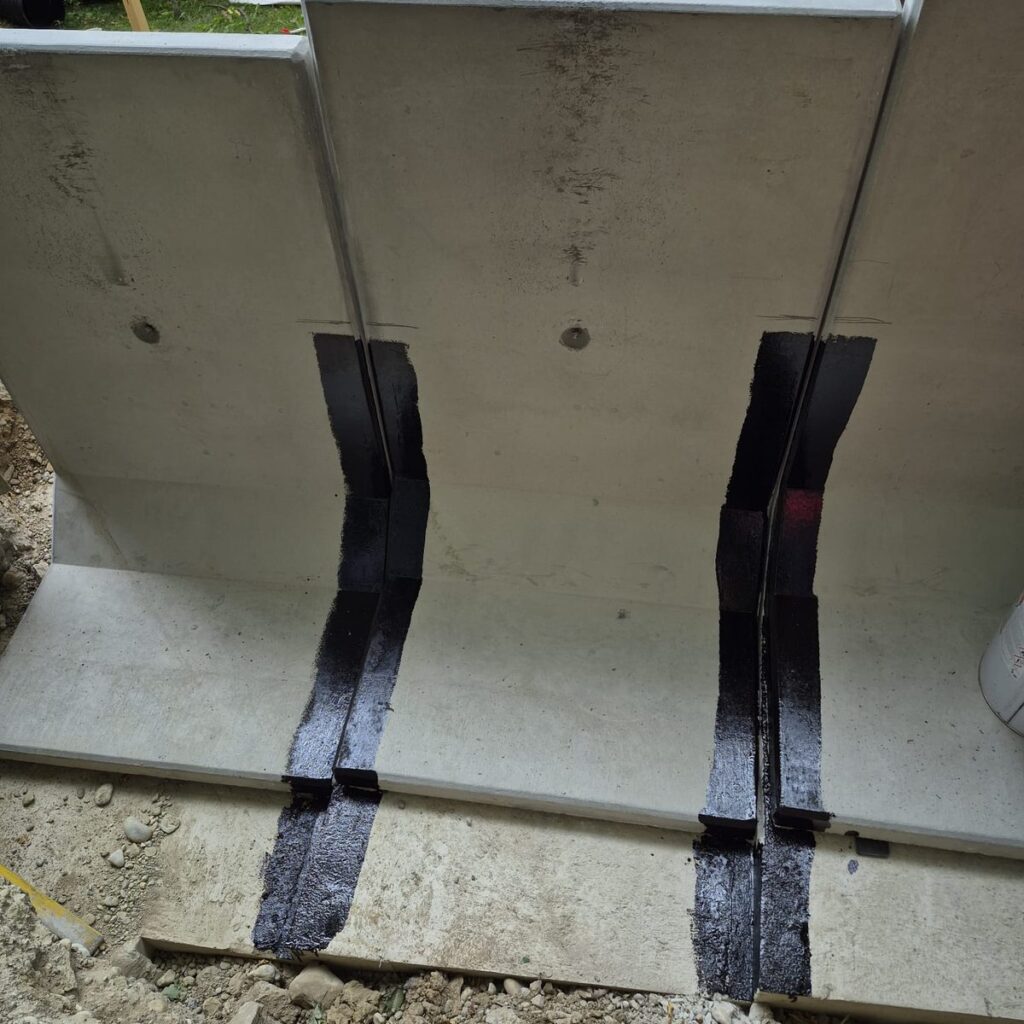

Abgedichtete Fugen zwischen zwei Betonelementen
Fugen zwischen den Elementen abgedichtet
Drainageleitung mit Vlies hinter der Stützmauer
Drainage mit Vlies
Mit Schotter hinterfüllte Stützmauer
Hinterfüllung mit Schotter

Die Ergebnisse

Die Winkelstützmauer mit Drainage wurde innerhalb der 9 Ferienwochen fertiggestellt. Sie leitet das Hangwasser künftig am Schulgebäude vorbei, die Böschung dahinter ist modelliert und gegen Erosion gesichert.

Fertige Winkelstützmauer mit modellierter Böschung vor dem Schulgebäude
Nachher: Stützmauer und Böschung

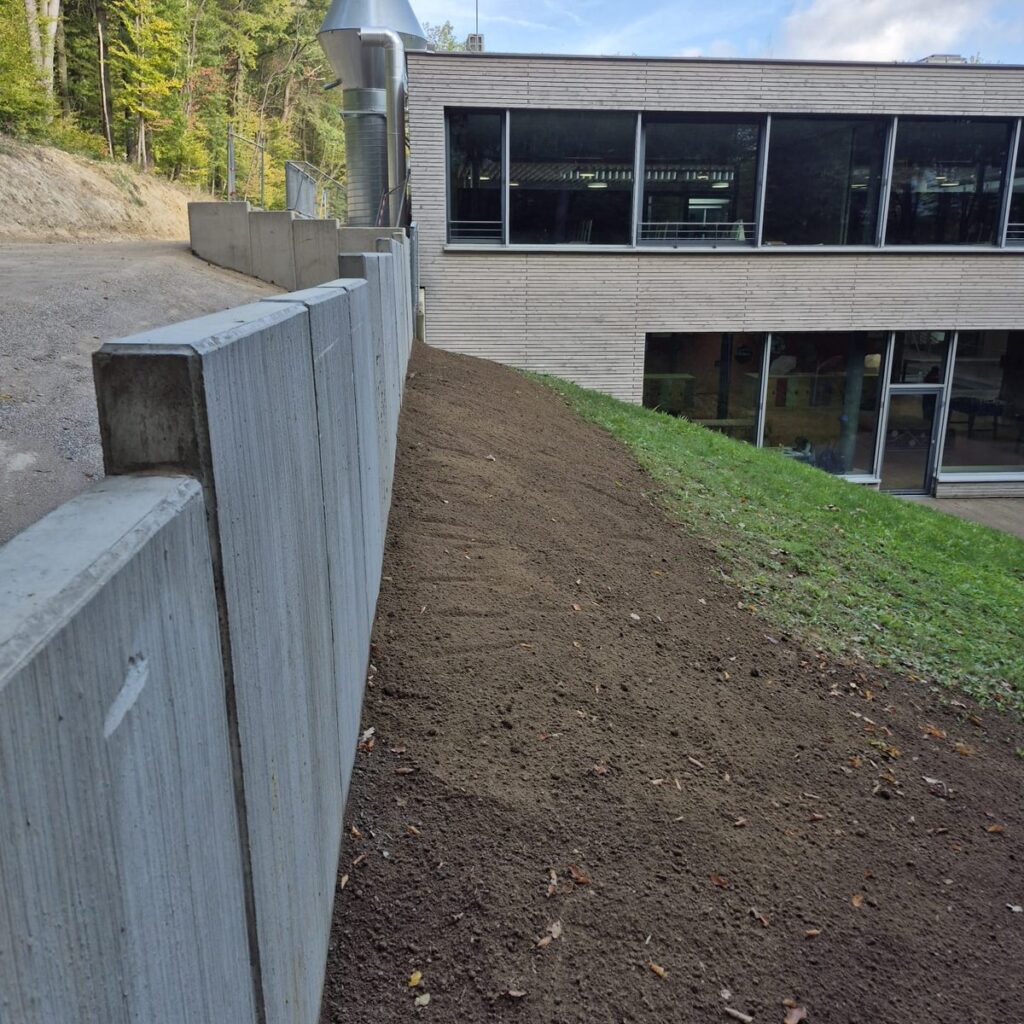

Fertige Stützmauer in der Seitenansicht
Nachher: Stützmauer in der Seitenansicht
Böschung mit Erosionsschutzmatte zwischen Stützmauer und Gebäude
Nachher: Böschung mit Erosionsschutz
Weg entlang der fertigen Stützmauer am Waldrand
Nachher: Weg entlang der Stützmauer

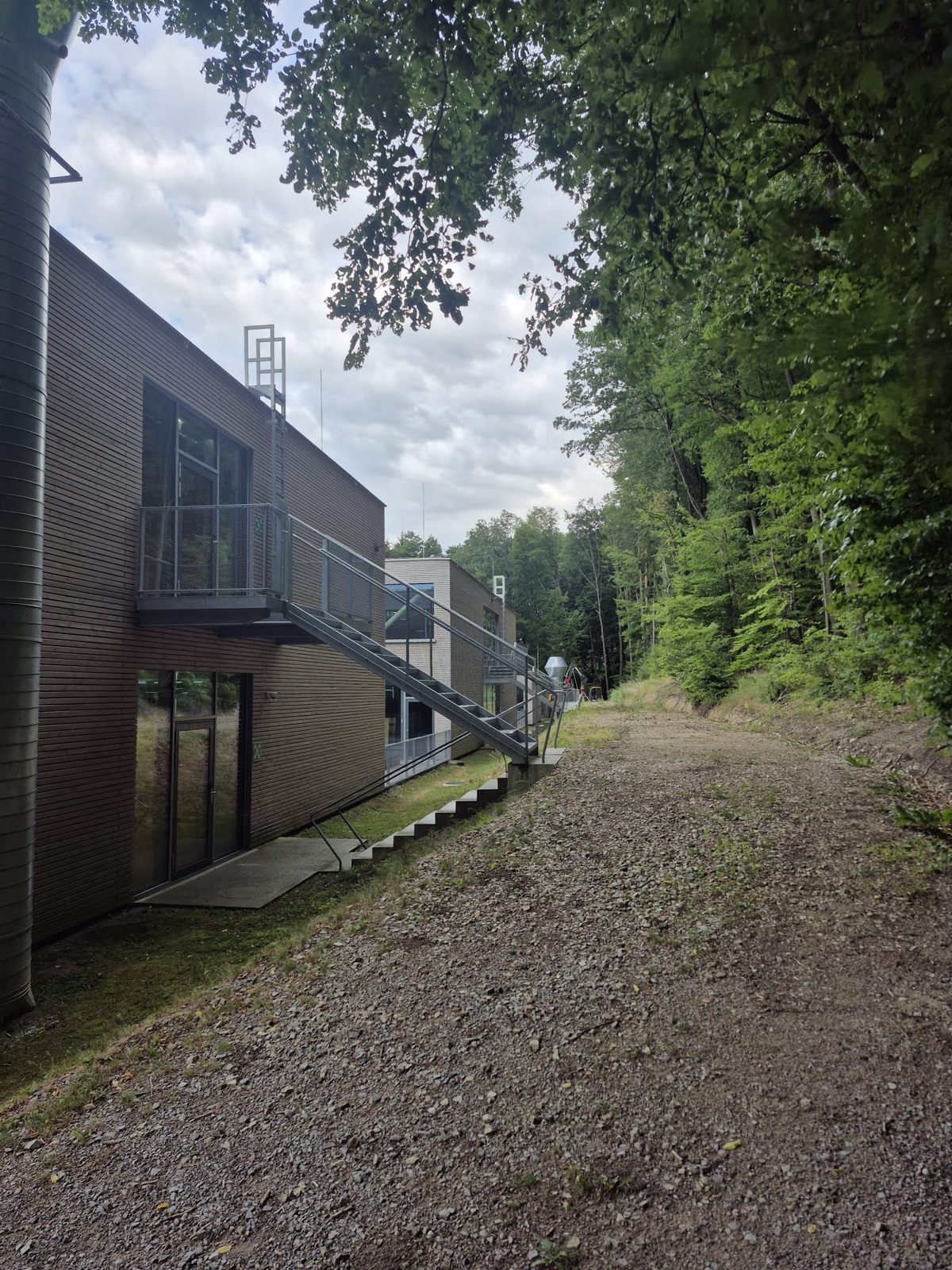

Weg am Schulgebäude vor den Arbeiten

Fazit

Bei Schulen bestimmt das Ferienfenster den Zeitplan. Mit genauer Vorbereitung, passender Logistik und einem eingespielten Team lässt sich auch ein größeres Bauvorhaben in dieser Zeit umsetzen, selbst wenn die Zufahrt eingeschränkt ist.

Mehr zu Arbeiten rund ums Gebäude finden Sie auf der Seite Außenflächen. Eine weitere Schulreferenz zeigt die Schulfassade in Wiener Neustadt.

Sie planen eine Fassadensanierung?

Planen Sie Arbeiten an einer Schule oder einem öffentlichen Gebäude?

Nach einer kostenlosen Besichtigung erhalten Sie ein Angebot mit realistischem Zeitplan, abgestimmt auf Ferien oder Betriebszeiten.
